BESS VINCI Construction
Začátek letní sezóny se u nás nese ve znamení intenzivní koordinace tří ze čtyř projektů zaměřených na instalaci bateriových úložišť a nových kioskových trafostanic. Aktuálně nás můžete potkat v areálech společnosti VINCI Construction CS a.s. a jejích divizí v Zápech, Berouně a Plzni, kde všechny tři realizace probíhají souběžně.
V této fázi se soustředíme především na zemní práce a přípravu základů pro budoucí technologie. Přestože jde o jednu z prvních stavebních etap, právě zde vznikají předpoklady pro spolehlivý a bezproblémový provoz celého systému.

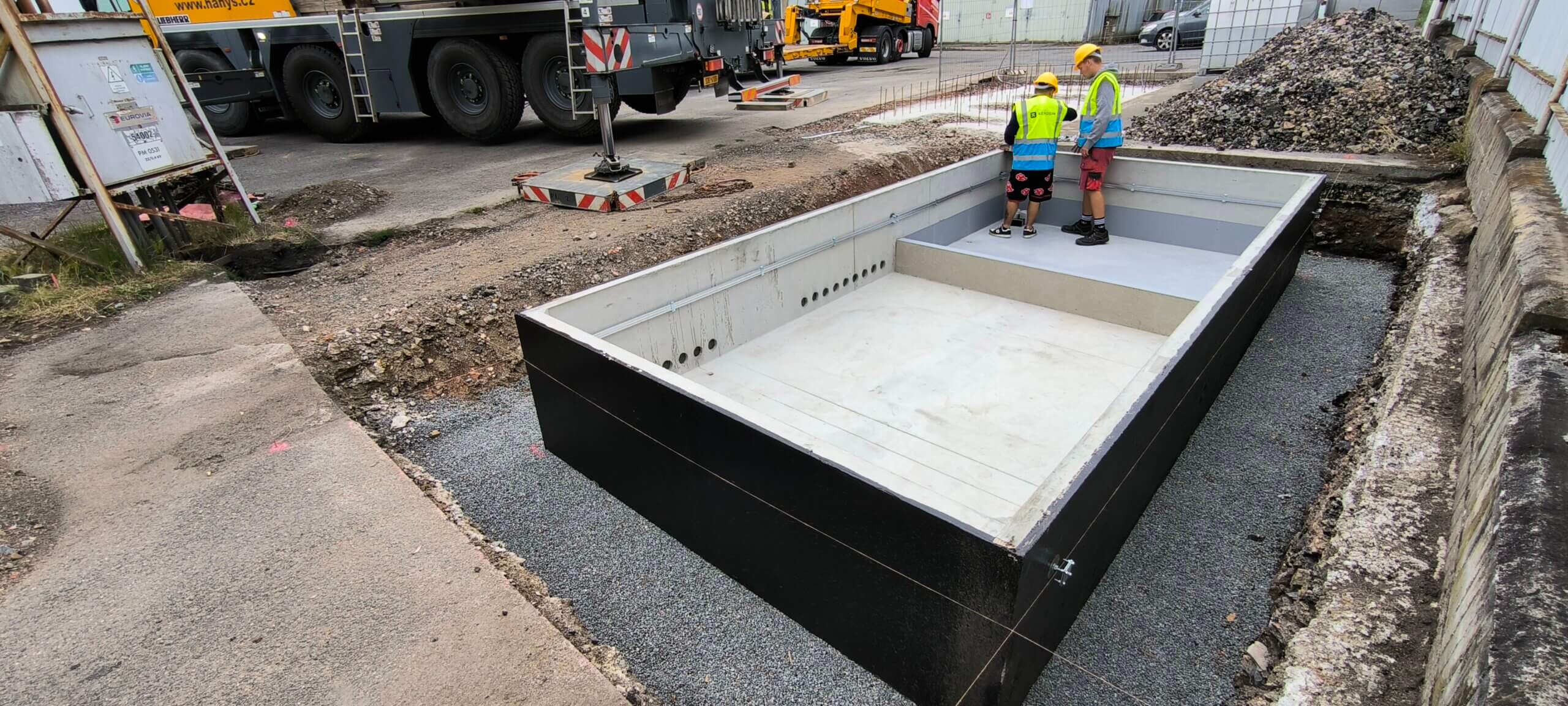

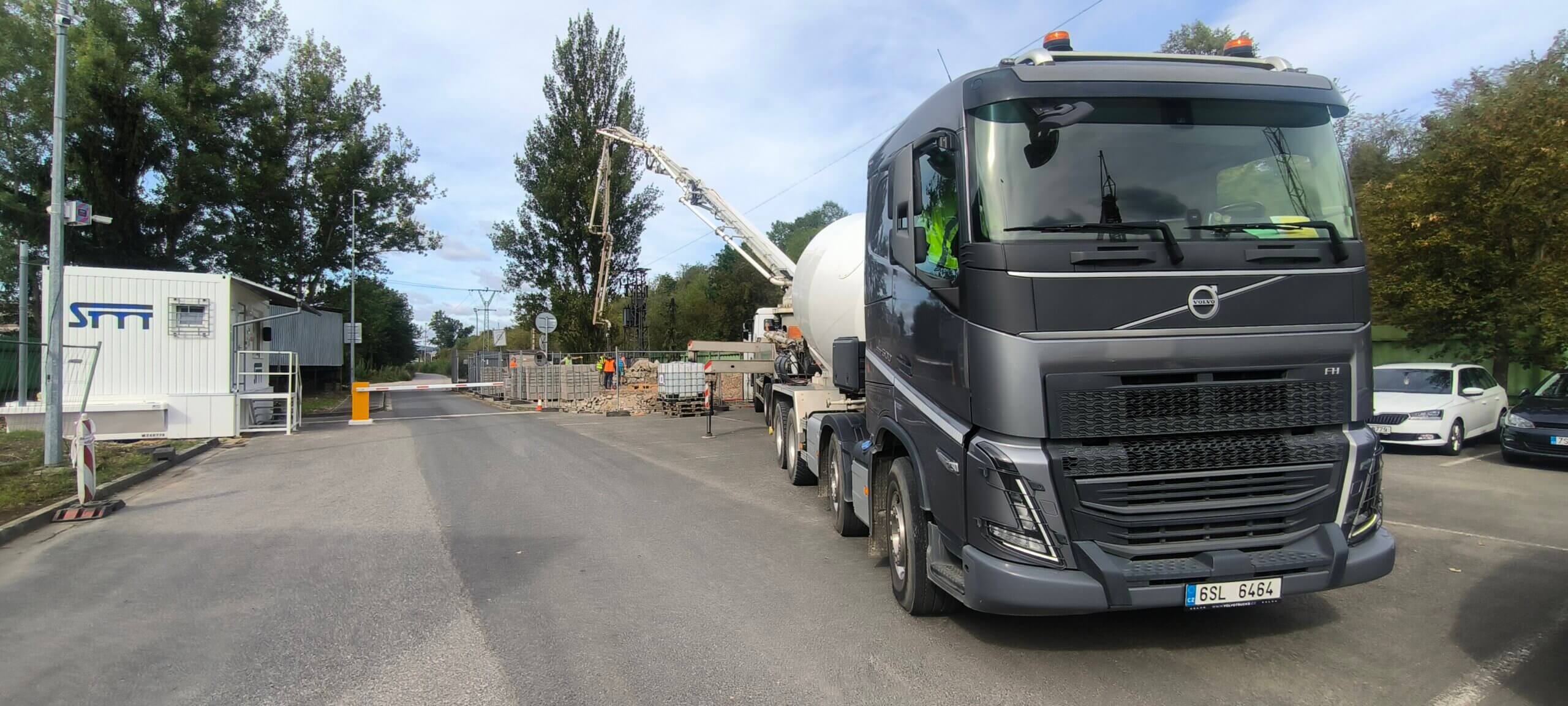

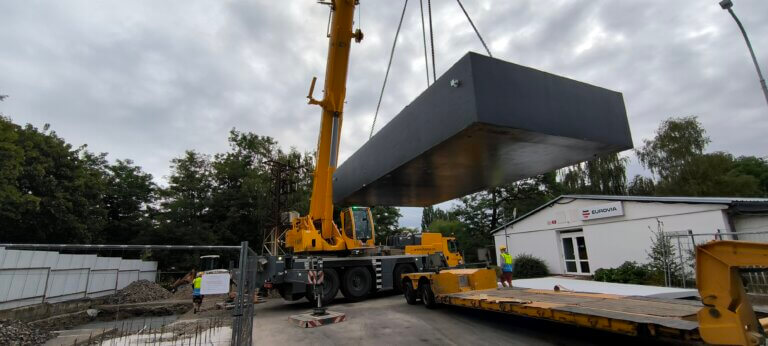

Nahlédněte s námi do Záp, kde probíhá usazování nové trafostanice. V Berouně se připravují betonové základy pro technologii a v Plzni pokračují bourací práce, které uvolňují prostor pro další etapu výstavby. Každý z projektů přitom přináší své specifické výzvy. V Berouně jsme například museli zohlednit riziko stoletých vod, a proto budou trafostanice i bateriové úložiště umístěny na základech vyvýšených o 1,2 metru nad okolní terén.
Celkový instalovaný výkon bateriových systémů dosáhne 1 509 kW / 3 344 kWh v Plzni a 1 725 kW / 5 016 kWh v Berouně a Zápech. Průběh výstavby navíc nepřetržitě monitorujeme prostřednictvím kamerového systému, který realizujeme ve spolupráci s kolegy z oblasti zařízení staveniště.
Jak budou projekty pokračovat dál, vám prozradíme zase příště. Pokud vše půjde podle plánu, podíváme se na další usazování technologie a postupné získávání finální podoby jednotlivých bateriových úložišť.
